竞争日益激烈,家用电池系统市场正迎来一场激烈的角逐,传统巨头和灵活的初创企业都在争夺市场份额。
特斯拉多年来一直处于领先地位,但近期却感受到了像Base Power这样新兴企业的强烈冲击。Base Power在不到一年的时间里筹集了20亿美元资金。作为一家汽车制造商兼能源公司,特斯拉最近推出了一项新的Powerwall电池租赁计划,将月租价格降低了三分之二以上,显然是对激烈竞争的回应。

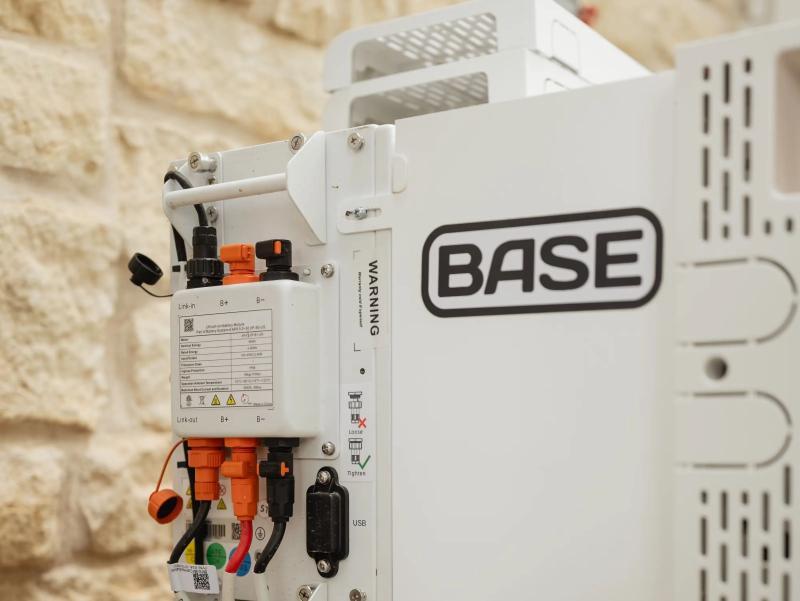

价格降幅究竟有多大?家用电池安装费用通常超过1万美元,只有那些经济条件较好且已安装太阳能电池板、产生多余电力的用户才会考虑购买。但现在,德克萨斯州的用户可以选择租赁27千瓦时的特斯拉Powerwall,月租仅需35美元,或者租赁39.2千瓦时的Base Power电池,月租仅19美元。
这种价格优势主要得益于两个因素:电池成本的下降和虚拟电厂(VPP)技术。虚拟电厂将分布式能源资源(如电池,有时还包括热水器)进行聚合和协调,使成千上万个独立设备在电网中表现得像一个大型电厂,供电公司在需要额外电力时可以调用。特斯拉和Base Power等公司利用其电池群组作为虚拟电厂,帮助电力公司和电网运营商在高需求时段填补电力缺口。
目前该技术市场规模仍较小,约为74亿美元,但根据Grandview Research的预测,到2033年将超过300亿美元。
传统上,为应对电力需求峰值,电力公司有两种选择:建设昂贵的“峰值电厂”,仅在高峰时段运行,或支付大型用电户(如工厂)在高峰时段断电。现在,他们可以选择支付虚拟电厂服务费用。
虚拟电厂运营商在电价低时为电池充电,然后在需求高涨、价格飙升时将储存的电力卖回电网,从中获利。运营商从中抽取部分利润,同时将部分收益以低价电费或廉价备用电池的形式回馈给消费者。
Base Power的公用事业合作负责人Tim Pianta表示:“各地都存在电力韧性需求。我们的目标是实现双赢,让用户觉得这是显而易见的选择。”

随着人工智能数据中心和经济电气化推动电力需求增长,电力公司和电网运营商对虚拟电厂的兴趣日益浓厚。
虚拟电厂还具备速度优势。与建设峰值电厂需要数年时间不同,虚拟电厂可在数月内完成,因为在用户家中安装电池避免了大量土地、许可和接入难题。例如,Base Power与北德克萨斯电力合作社CoServ合作,计划建设一个100兆瓦的虚拟电厂。Pianta表示,传统的100兆瓦电厂需要2到4年才能投入运营,而他们预计不到12个月即可完成安装。
由于虚拟电厂依赖分布在电网各处、靠近用电点的电池资产,电力公司也无需投入大量资金建设新的输电线路和基础设施。
虚拟电厂的关键作用并非一开始就显而易见。多年来,特斯拉通过其Powerwall电池群运营虚拟电厂,但并未以此作为对消费者的主要宣传点。特斯拉鼓励用户利用电池进行电价套利,即白天利用廉价多余的太阳能充电,晚上放电使用。
这种模式促使超过6.7吉瓦的Powerwall安装完成,但像Base Power这样提供月租电池计划的新竞争者,正在推动特斯拉调整策略。Base Power每天安装8兆瓦时的电池,计划年底前将安装速度翻倍。
Pianta表示:“我们一直预见到竞争会进入这个领域。如果不认为这里有巨大机会,我们根本不会创办公司。”
软件技术也为虚拟电厂带来优势。与虚拟电厂最接近的竞争对手——公用事业级电池相比,后者必须直接连接电网,面临拥堵和长时间接入等待的问题。Pianta指出:“分布式储能解决方案能够克服这两个障碍。”
虽然虚拟电厂目前主要在德克萨斯和加利福尼亚等市场获得认可,但随着数据中心寻求更快接入电网,预计未来几年将在全国范围内推广。Energy Access Innovations首席商务官Nicole Tomasin表示:“随着更多超大规模数据中心上线,虚拟电厂项目将加速发展,因为需求在加快增长。此时他们购买的不是千瓦时电量,而是接入速度。分布式电池群能在几个月内组建,而传统接入排队可能需要数年。”
